楼板预留洞怎么封堵

2025-04-11 15:05:57

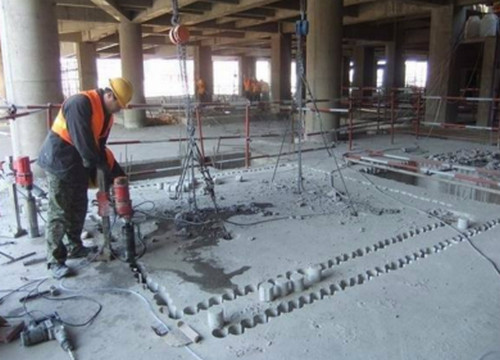

1、、工艺流程: 清频饣圪苻扫洞口→支底模→清理刷水泥浆→浇筑C35微膨胀混凝土浇筑1/2板厚→养护闭水→浇筑C35微膨胀混凝土浇筑距离板面20高处→养护闭水→油膏嵌缝→闭水检查    硷增浑叶

2、施工工艺

(1)清扫洞口:用扫帚清扫清扫干净洞口周边浮灰和松散建渣。

(2)洞口凿毛 :混凝土浇筑前应用钢錾或电镐将洞口侧壁凿毛处理。

(3)支底模 :本工程预留管道洞口封堵底模宜采用钢管加可调支托支撑,不宜采用铁丝吊模。

(4)清理刷水泥浆: 混凝土浇筑前,用清水清洗洞口,并在洞口侧壁刷素水泥浆一道。

(5)靠前次砼浇筑:采用比结构混凝土等级高一级的微膨胀混凝土浇注1/2板厚,并插捣密实,浇筑完成后注意养护闭水,检查是否渗漏。

(6)第二次砼浇筑:采用比结构混凝土等级高一级的微膨胀混凝土浇注距离板面20高处,并插捣密实,浇筑完成后注意养护闭水,检查是否渗漏。

(7)油膏嵌缝:采用热建筑油膏嵌缝,注意成品保护,检查是否渗漏。

楼板预留洞怎么封堵

扩展资料:

预留洞吊模刚推向市场即以它的方便实用性和给建筑、安装承包商带来的现实经济效益,迅速受到建筑、建材市场和广大建筑承包商的欢迎和肯定!

预留洞吊模刚推向市场即以它的方便实用性和给建筑、安装承包商带来的现实经济效益,迅速受到建筑、建材市场和广大建筑承包商的欢迎和肯定!

近年来,我国的城乡基本建设和房地产开发呈直线上升的趋势。众多建筑施工、建筑安装企业为了降低生产成本,提高工效,提高施工质量和施工进度,提升自身的市场竞争力,正四处急于寻求新的施工工艺和配套产品,来替代陈旧粗糙的施工方法;

以达到节省人工、材料开支,并提高施工质量,加快施工进度的目的。据建设部门统计,我国省会城市在建工程的数量,常年保持在5000个以上,地级城市在建工程数量常年在2500个左右,县、市级城市在1000个左右。

以一栋15层4单元的楼房为例,平均每户(一厨一卫)有10个预留洞口,该工程约有1200个预留洞口需要封堵,市场用量庞大。一个地级城市每年的需求量在百万套预留洞吊模以上。
